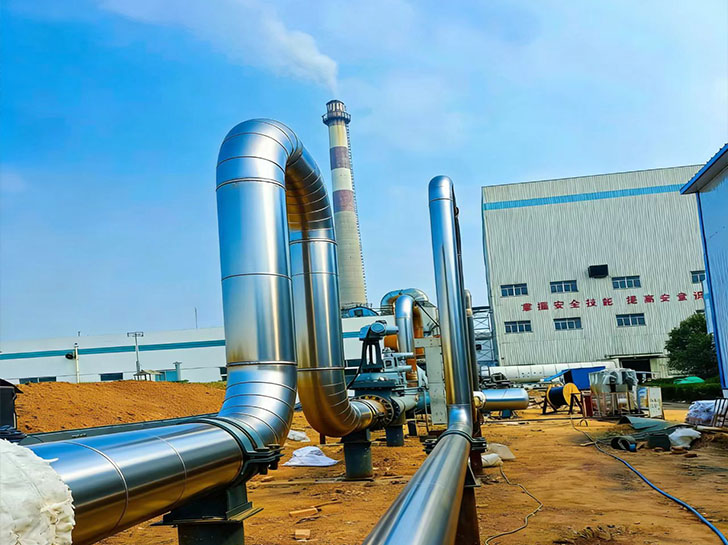

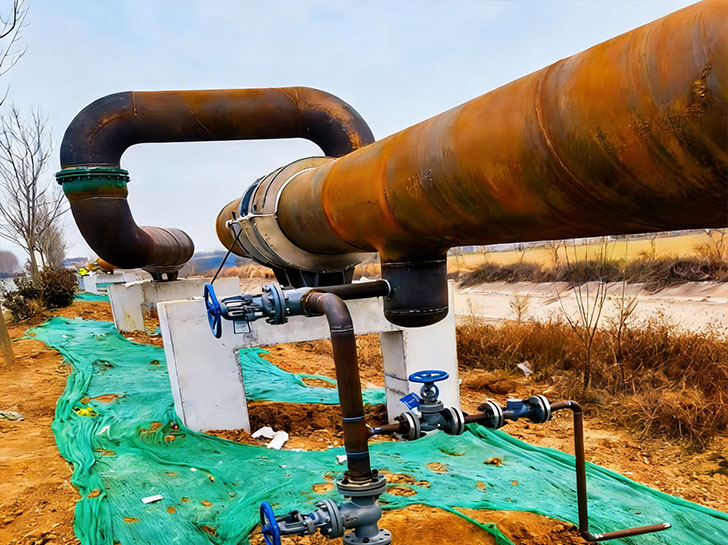

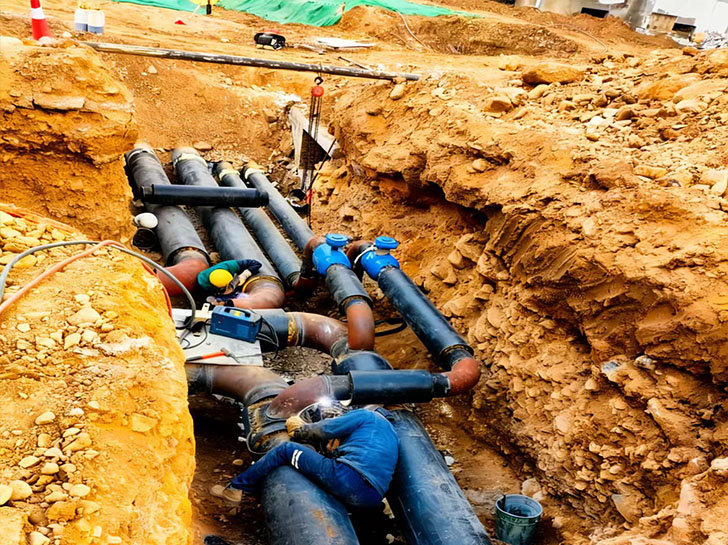

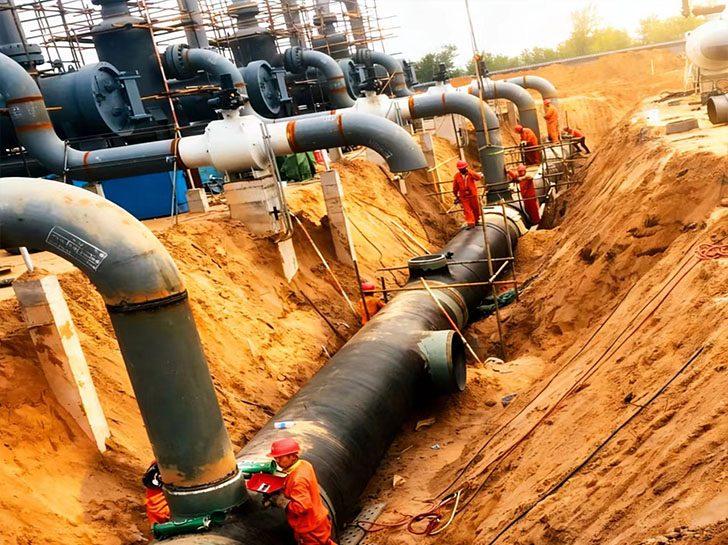

2026年2月份。河北民烁承接的蒸汽管道安装3分段,2月工期,安安全全顺利完工,
蒸汽管道属高温、高压、压力管道,焊接要求远严于普通给排水/污水管道,核心依据:GB 50235、GB 50236、DL/T 869。
蒸汽管道施工规范
一、人员与资质(硬性)
- 焊工必须持证:合格项目与材质、位置、方法匹配(氩弧焊/电弧焊、管对接、横/立/仰焊),证书在有效期。
- 必须有焊接工艺评定(PQR),并编制WPS工艺规程。
二、材料与焊材要求
- 母材:20G、12CrMo、12Cr1MoV、304/316等,必须有材质单。
- 焊材匹配:
- 20G碳钢:氩弧丝 H08Mn2SiA;焊条 J422/J427
- 12CrMo/12Cr1MoV:氩弧丝 H13CrMoA;焊条 R30/R31
- 不锈钢:H0Cr21Ni10、A102/A132
- 焊条烘干:
- 酸性:150℃ 1h
- 碱性:350~400℃ 1h,保温筒领用,当天未用完回收,重烘≤2次
三、坡口与组对(关键)
- 常用 V型坡口(壁厚6~20mm):
- 角度:30°~35°
- 钝边:1~2mm
- 间隙:2~3mm
- 厚壁(≥20mm)可用 U型坡口。
- 清理:坡口内外 ≥10mm 除锈、油、漆,露出金属光泽。
- 组对:
- 内壁齐平,错边量 ≤ 10%壁厚且≤2mm
- 不得强力组对(防裂纹)
- 定位焊:同工艺、同焊材,3~4点,长度20~30mm,有缺陷必须磨掉重焊
四、焊接方法与工艺
- 中低压蒸汽(最常用):氩弧焊打底 + 手工电弧焊填充盖面(GTAW+SMAW)
- 打底:氩气 8~12L/min,确保根部透度、内成型好
- 填充盖面:多层多道焊,每层清渣
- 高压/合金:全氩弧焊或 氩弧焊打底+热丝氩弧焊
- 层间温度:
- 碳钢:≤ 250℃
- 低合金钢:≤ 300℃
- 环境防护:
- 风速>2m/s(氩弧)、>8m/s(手工焊) 必须防风
- 雨雪、湿度>90% 禁止施焊
- 环境<0℃ 需预热至≥15℃
五、预热与焊后热处理(合金必做)
- 预热(壁厚/材质决定):
- 12CrMo/12Cr1MoV:150~250℃
- 目的:防冷裂纹、降氢致裂纹
- 焊后热处理(PWHT):
- 低合金耐热钢 必须做
- 温度:620±20℃
- 保温:每25mm壁厚≈1h,且≥1h
- 升降温:≤200℃/h、≤150℃/h
- 热处理后做硬度检测(≤200HBW)
六、焊缝外观标准(100%检查)
- 无:裂纹、气孔、夹渣、未熔合、焊瘤、凹坑
- 余高:1~3mm,平缓过渡
- 咬边:深度≤0.5mm,连续≤100mm,总长≤10%周长
- 宽度:每侧比坡口宽1~2mm
七、无损检测(NDE)强制要求
- 低压蒸汽:
- 射线(RT)/超声(UT)抽检≥5%,Ⅱ级合格
- 中压(P≥1.6MPa):
- ≥20% RT/UT,Ⅱ级合格
- 高压/耐热钢/剧毒介质:
- 100% RT+UT,Ⅰ/Ⅱ级合格
- 穿越、弯头、三通、固定焊口:100%检测
八、压力试验(最终验收)
- 水压试验:
- 试验压力 = 1.5倍设计压力
- 保压10~30min,压降、无渗漏为合格
- 不能水压时可用气压试验(需专项方案)。
九、常见质量通病(重点防)
- 根部未焊透、内凹、氧化(氩弧保护不良)
- 热裂纹、冷裂纹(预热/热处理不足)
- 咬边、夹渣、气孔(风、湿、清渣不良)
- 错边超标(组对马虎)
